Années : 2022-2025
Lieu : Foyer
Sous le mandat 2022/2023 (NaZZa), le projet est mis en place de rénover le BDE en installant une cuisine professionnelle. Des plans sont faits, et il est prévu que le foyer soit fermé début juin pour des travaux pendant les grandes vacances, et avoir l’ouverture pour la rentrée 2023.
L’objectif est de mettre la partie restauration du BDE aux normes afin d’autoriser la cuisine, et d’avoir un mobilier ignifugé.
Fin avril 2023, le BDE apprend que la fermeture a été avancée à début mai, 2 semaines avant la soirée-off se déroulant dans le foyer.
Des négociations permettent de décaler la date à soirée-off, qui marque donc la fin de l’ancien foyer.
Fin mai 2023, le BDE apprend que l’installation du mobilier est décalé au 25 août (au lieu de mi-juillet), et qu’ensuite l’installation de la plomberie et de la ventilation prendra 3 jours.

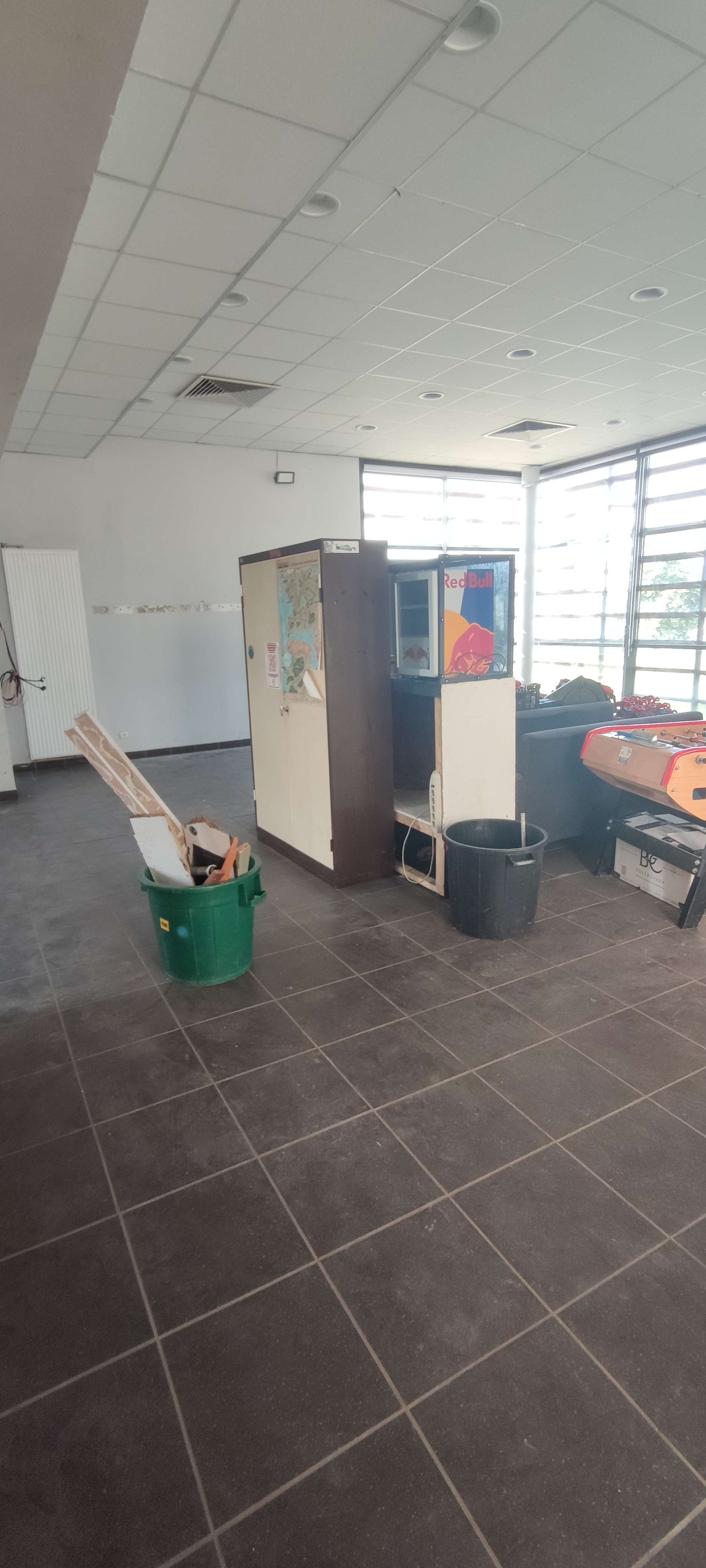

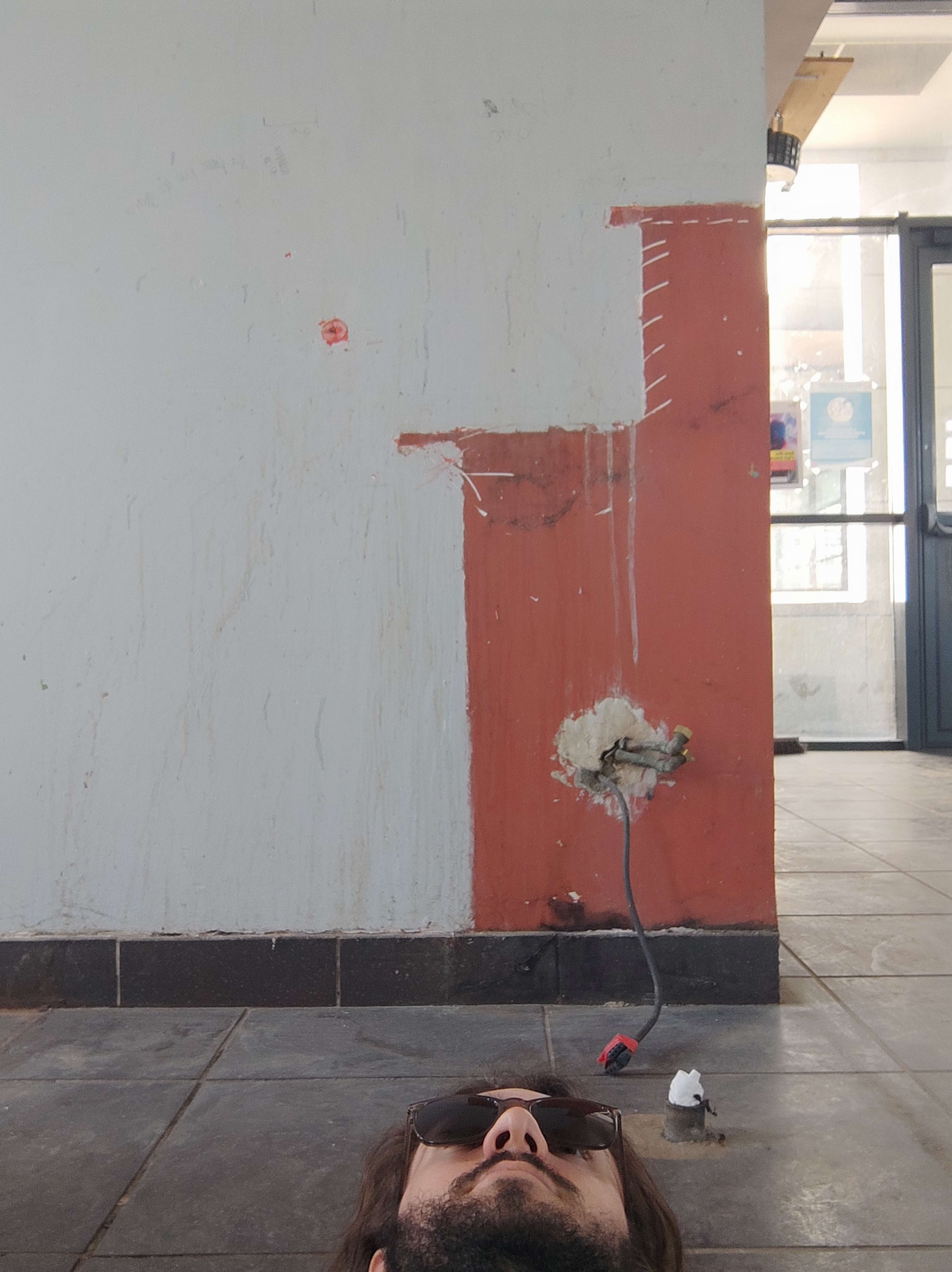

Le 1er juin, le BDE observe l’avancée des travaux, avec le retrait du bar, et le communique sur Instagram.

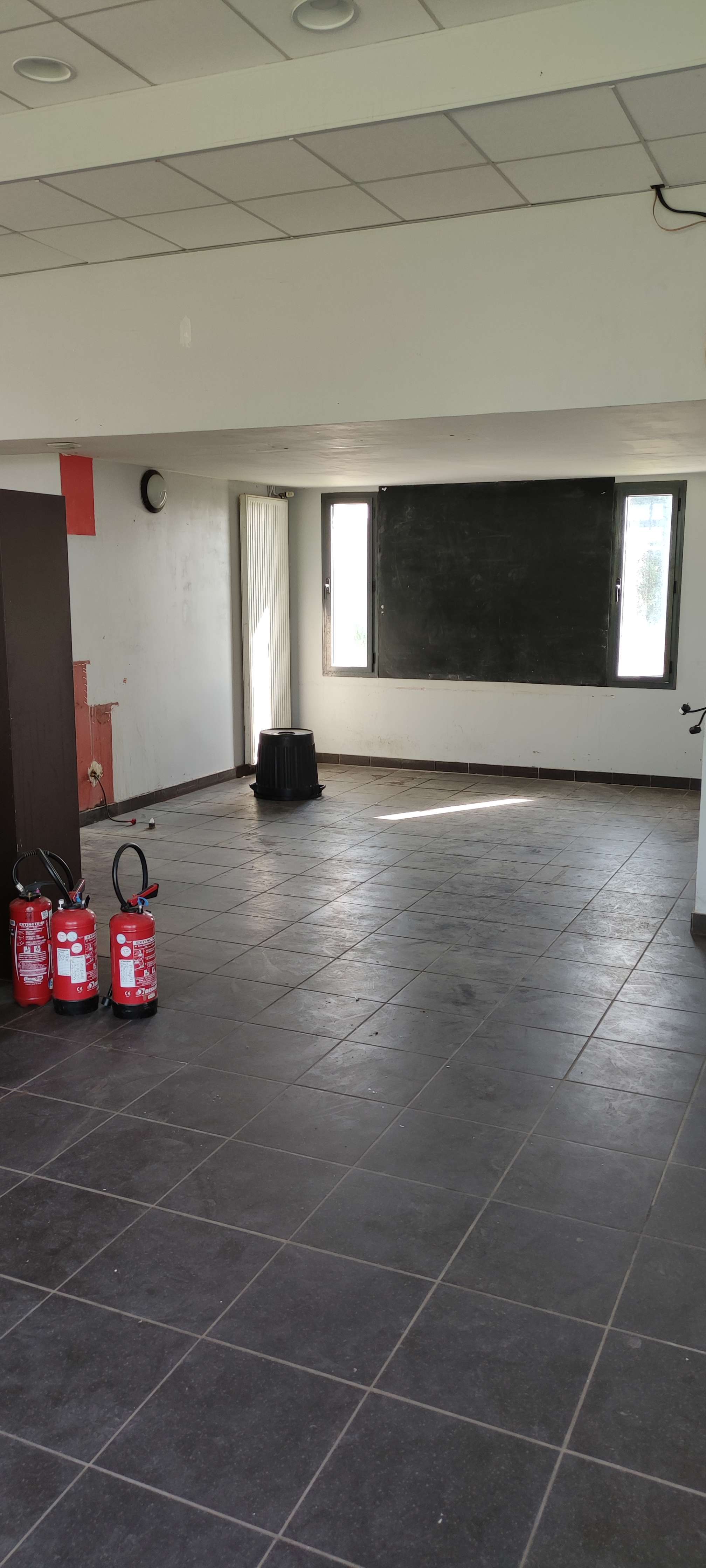

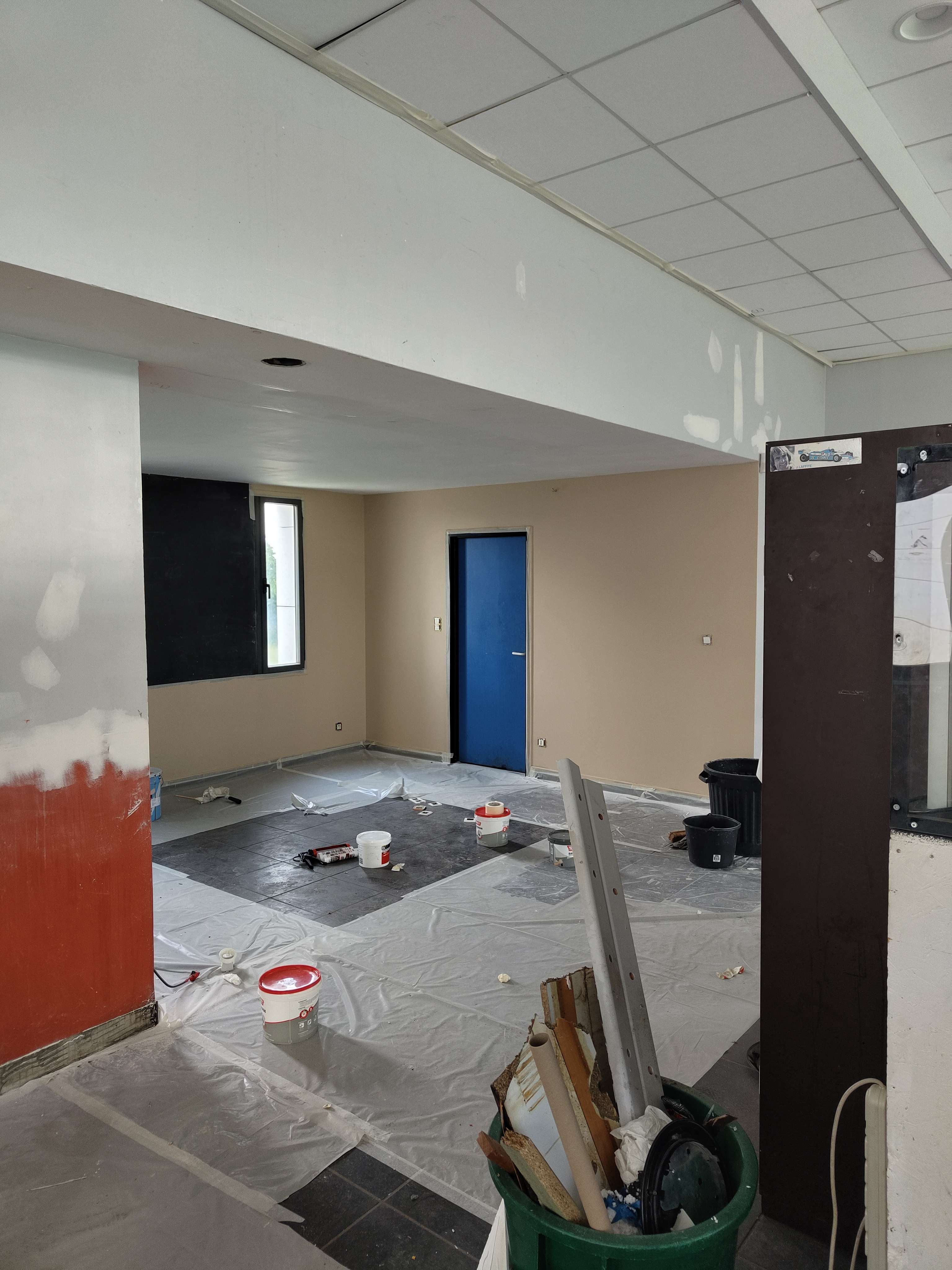

Le 29 juin, le BDE observe une nouvelle avancée, la peinture du BDE est faite.
A la fin des projets, en juillet, aucune évolution n’a été notée par le BDE.
Fin août, les travaux ne sont pas terminés. Le BDE ne note pas d’évolution.
La soirée-off de rentrée est annulée en conséquence.

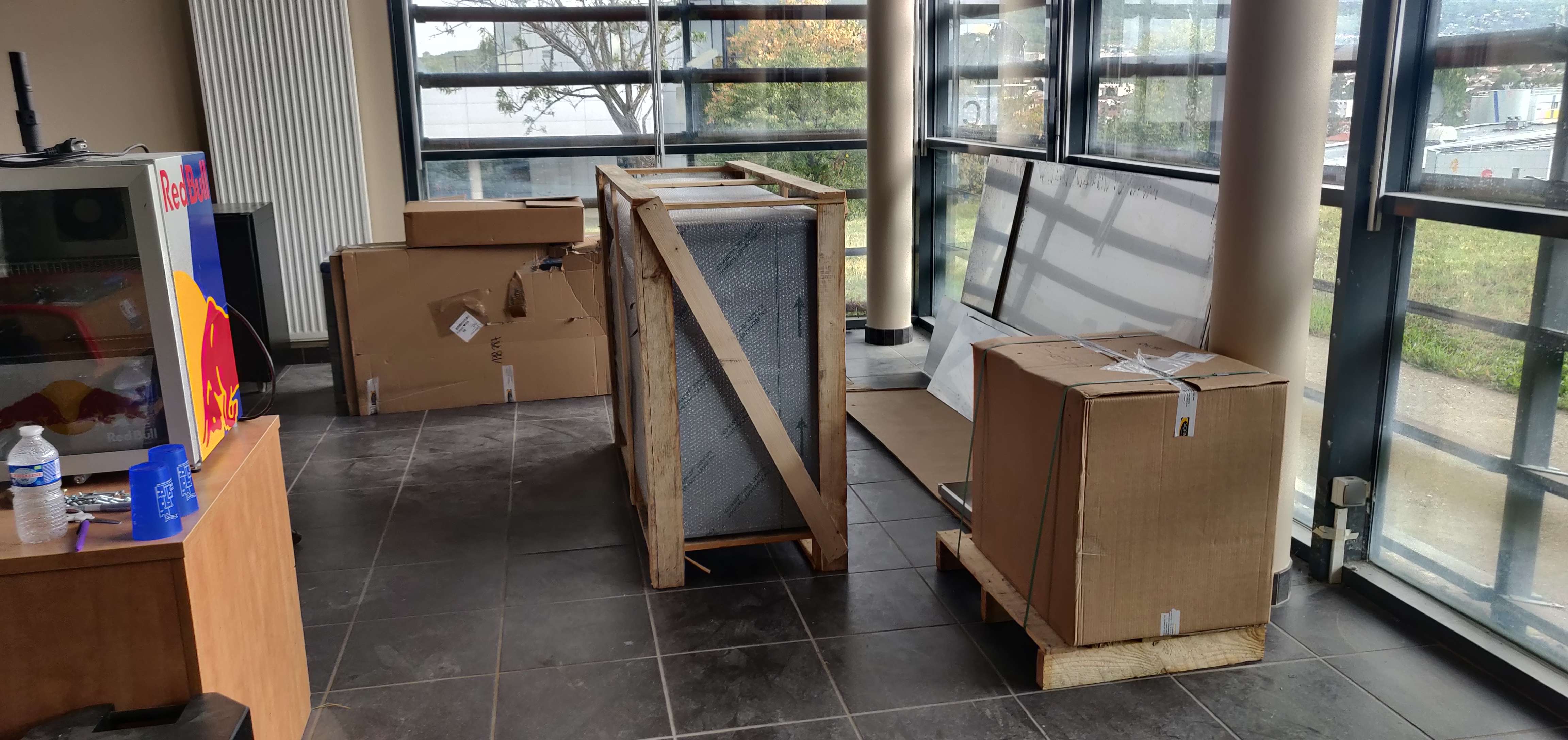

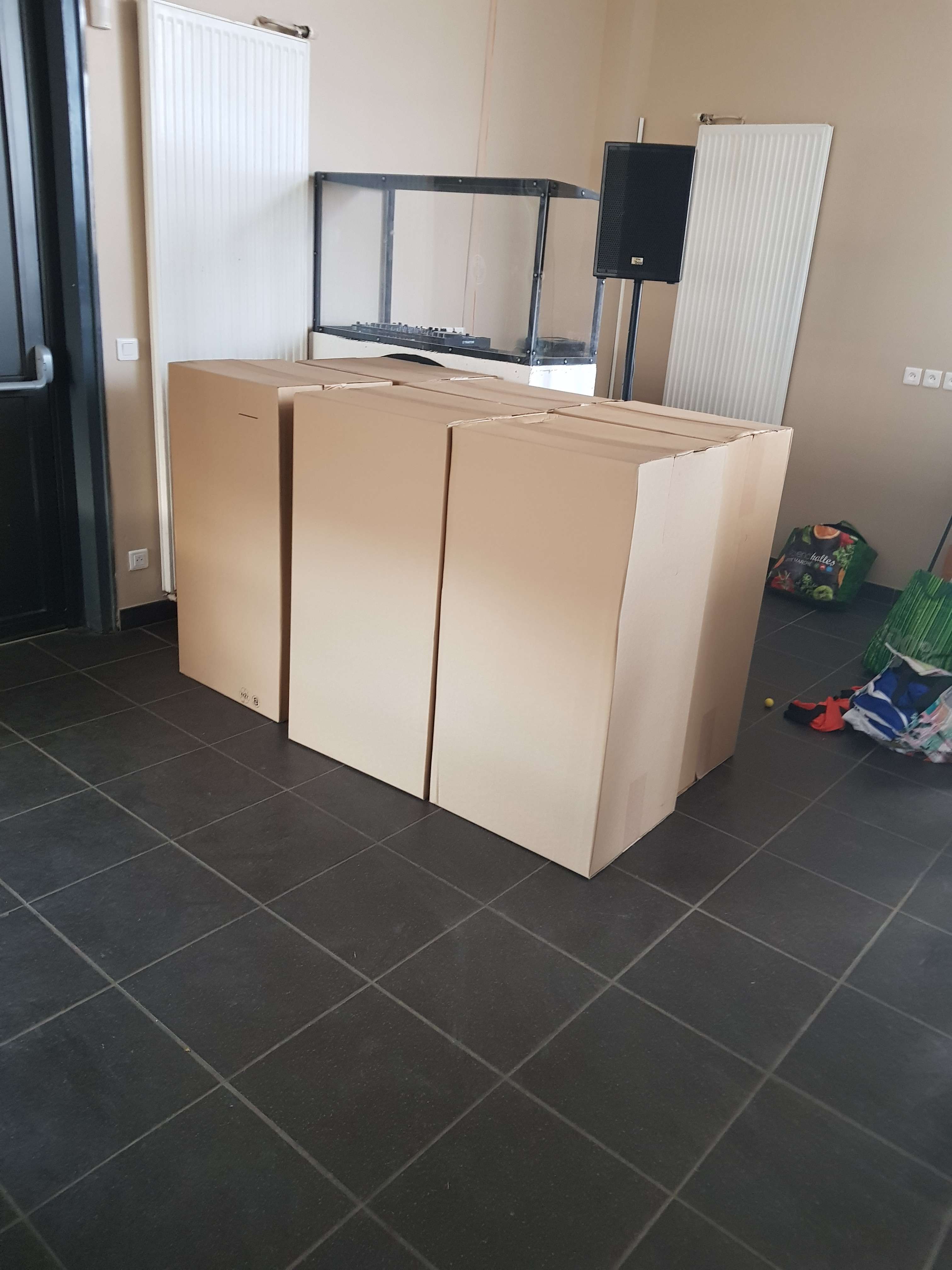

Le 5 septembre, le BDE apprend que le matériel va être installé.
Le 13 septembre, le BDE apprend que l’équipe n’a pas reçu tout le matériel et attend.
Le 14 septembre, les 2 fauteuils arrivent, et l’ouverture est décalée au 2 octobre minimum.
Le 18 septembre, des travaux sont réalisés, et le foyer prend forme.
Le 20 septembre, le BDE apprend que les canapés arriveront début octobre.

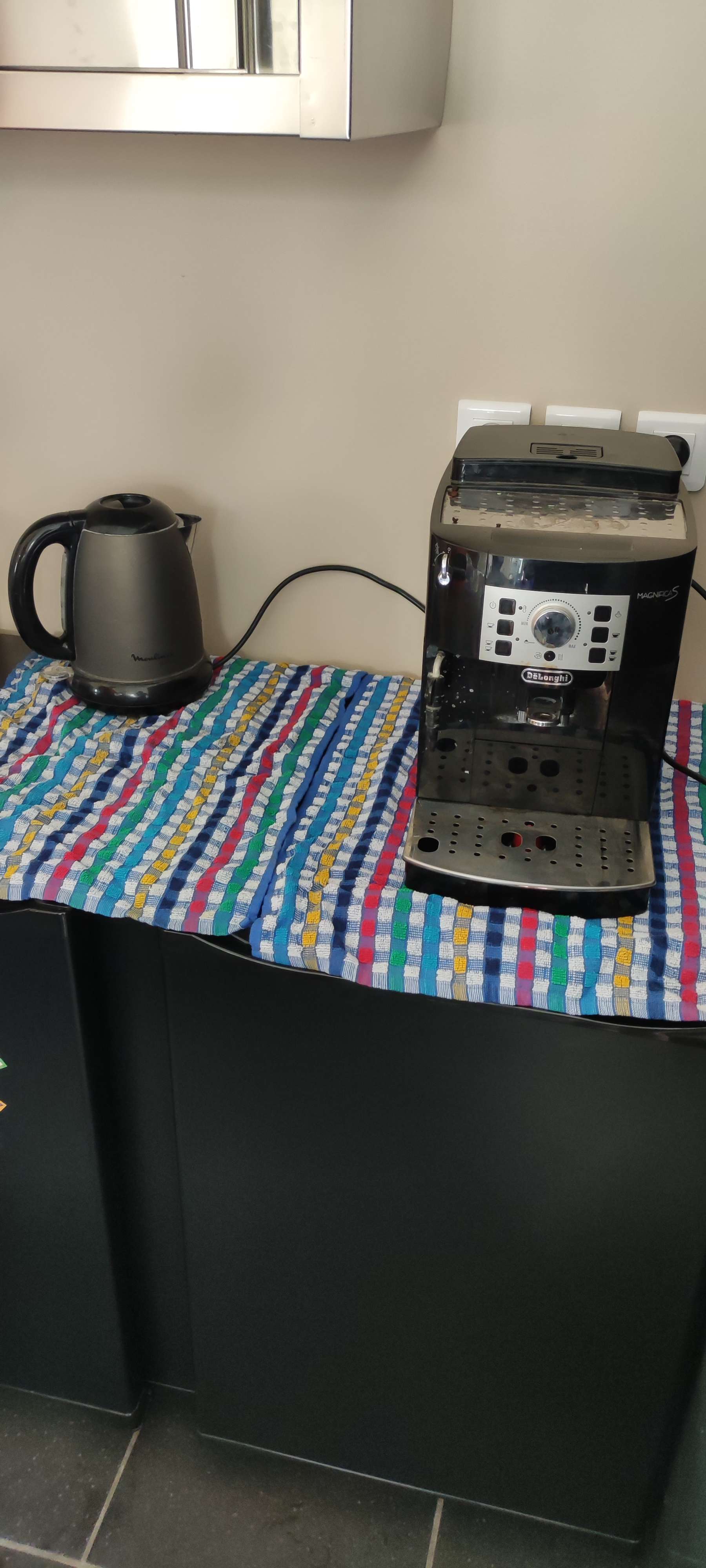

Le 22 septembre, le mobilier en inox arrive.
Le 27 septembre, le BDE apprend que l’eau sera installée rapidement.
Le 2 octobre, le BDE apprend que le ménage de fin de travaux aura lieu le 4 octobre.
Le 4 octobre au matin, le BDE apprend que les fauteuils à roulette doivent être débarrassés pour être remplacés par des modèles ignifugés, que les chaises doivent être débarrassées de même. En allant chercher le mobilier gardé temporairement dans une benne pour la durée des travaux, le BDE découvre que la benne a été cambriolée et le matériel emporté. En parallèle, la porte des toilettes est installée, et le BDE découvre qu’elle est mauve.
Le 4 octobre à 15h20, le BDE rouvre ses portes pour la pause de l’après-midi.
Le 4 octobre à 16h40, soit 1 heure après la fin de la pause, l’étagère contenant les sirops s’effondre, manquant de quelques secondes un membre du BDE (Le Chef).

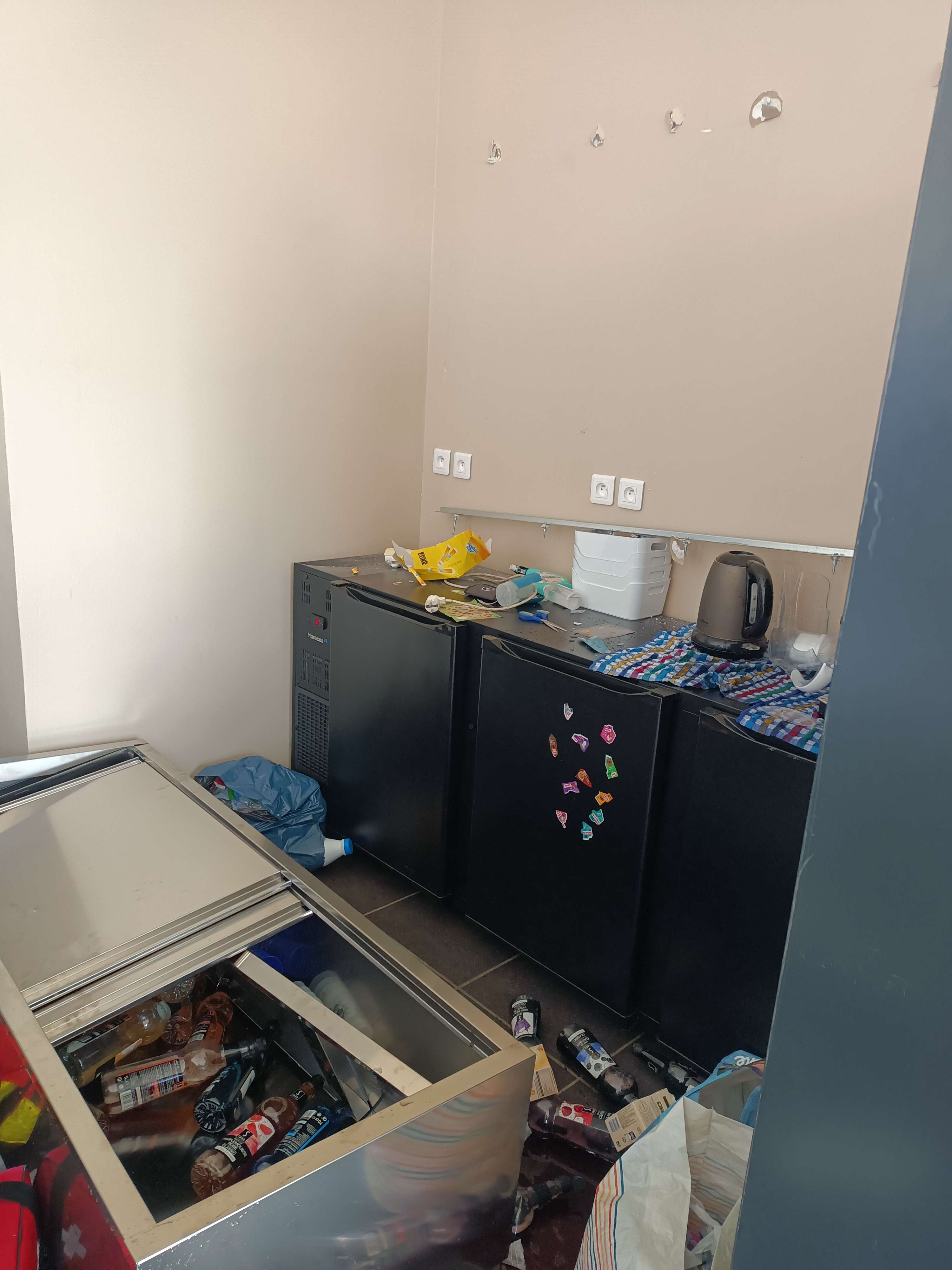

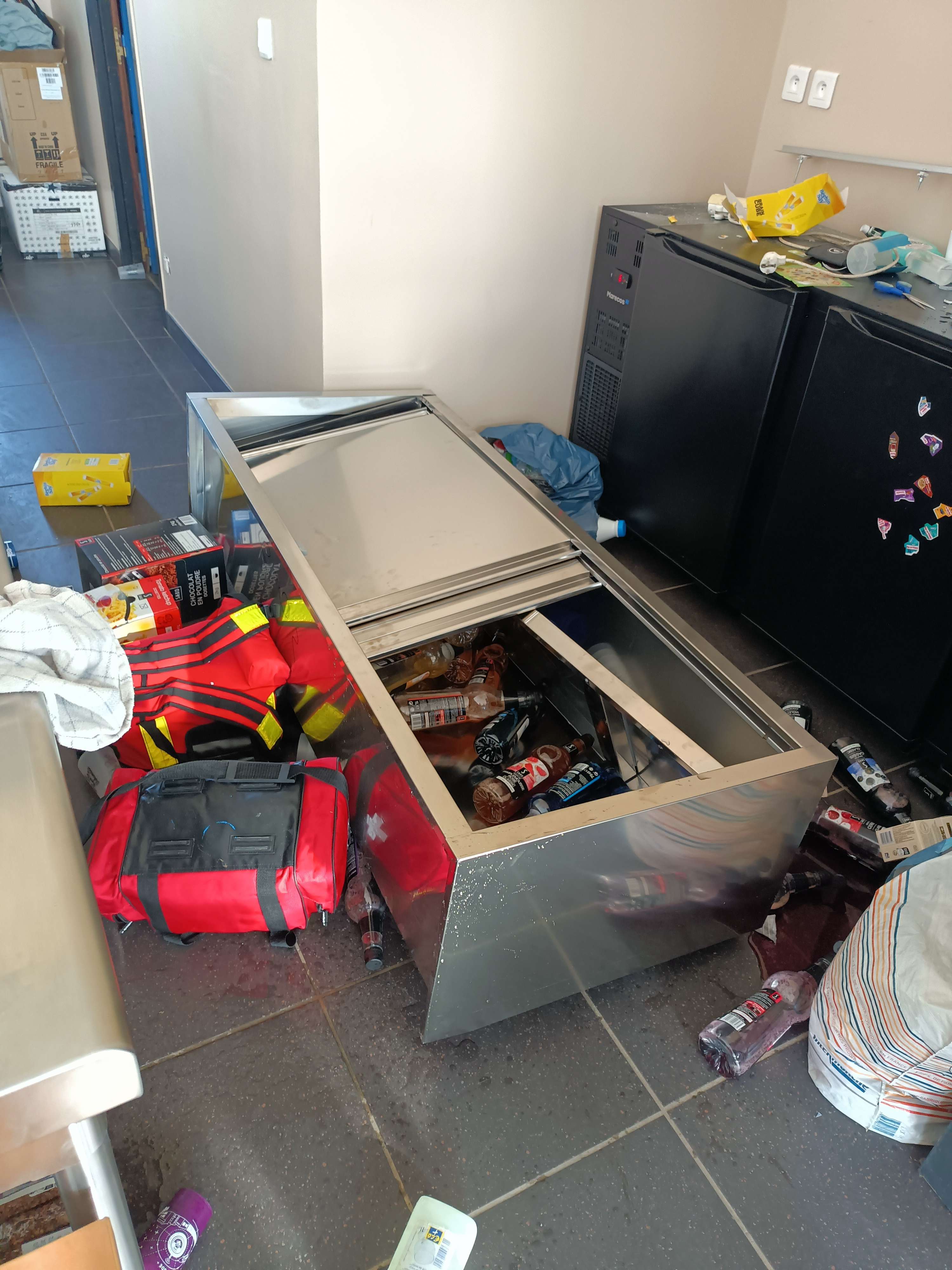

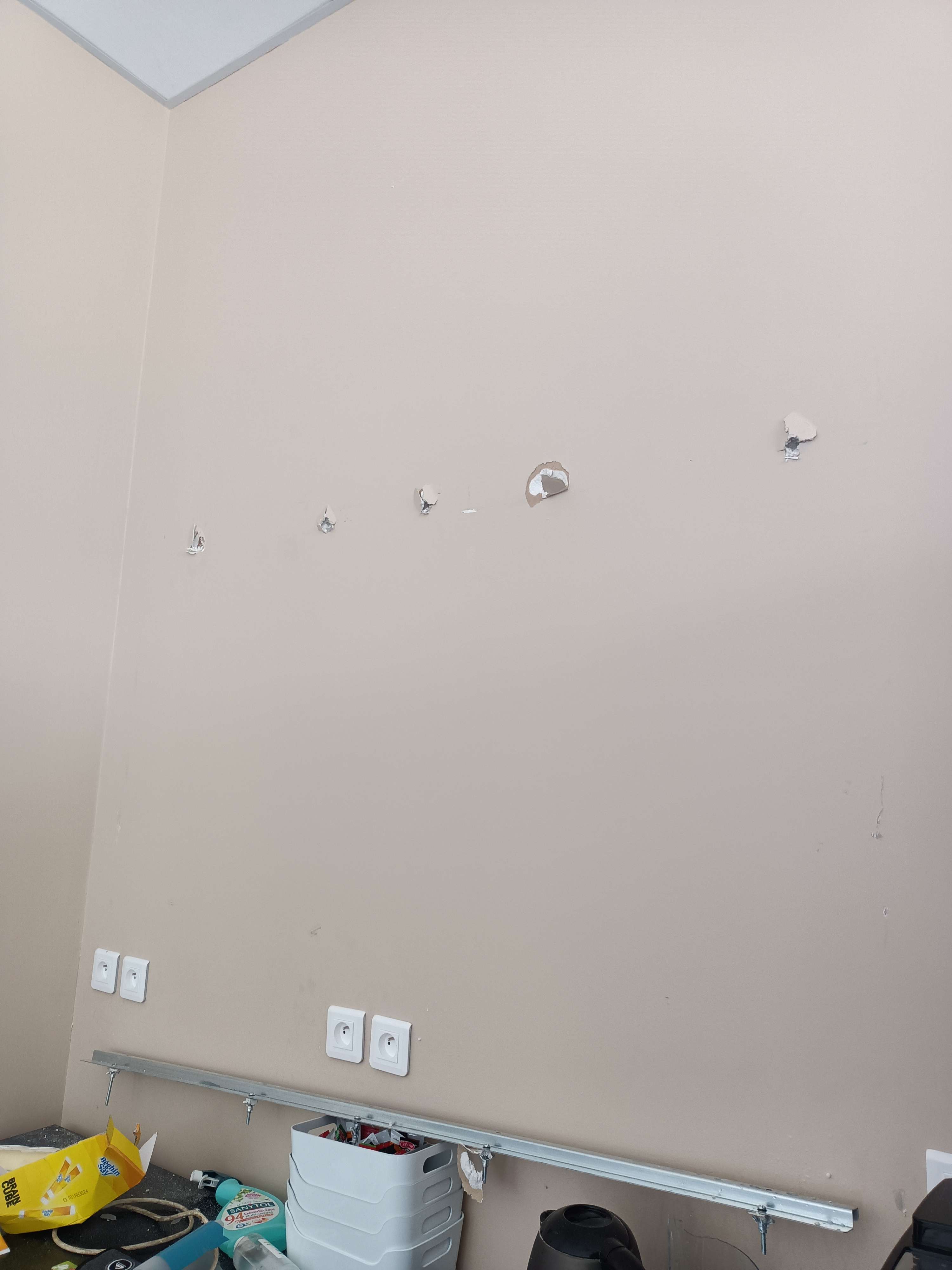

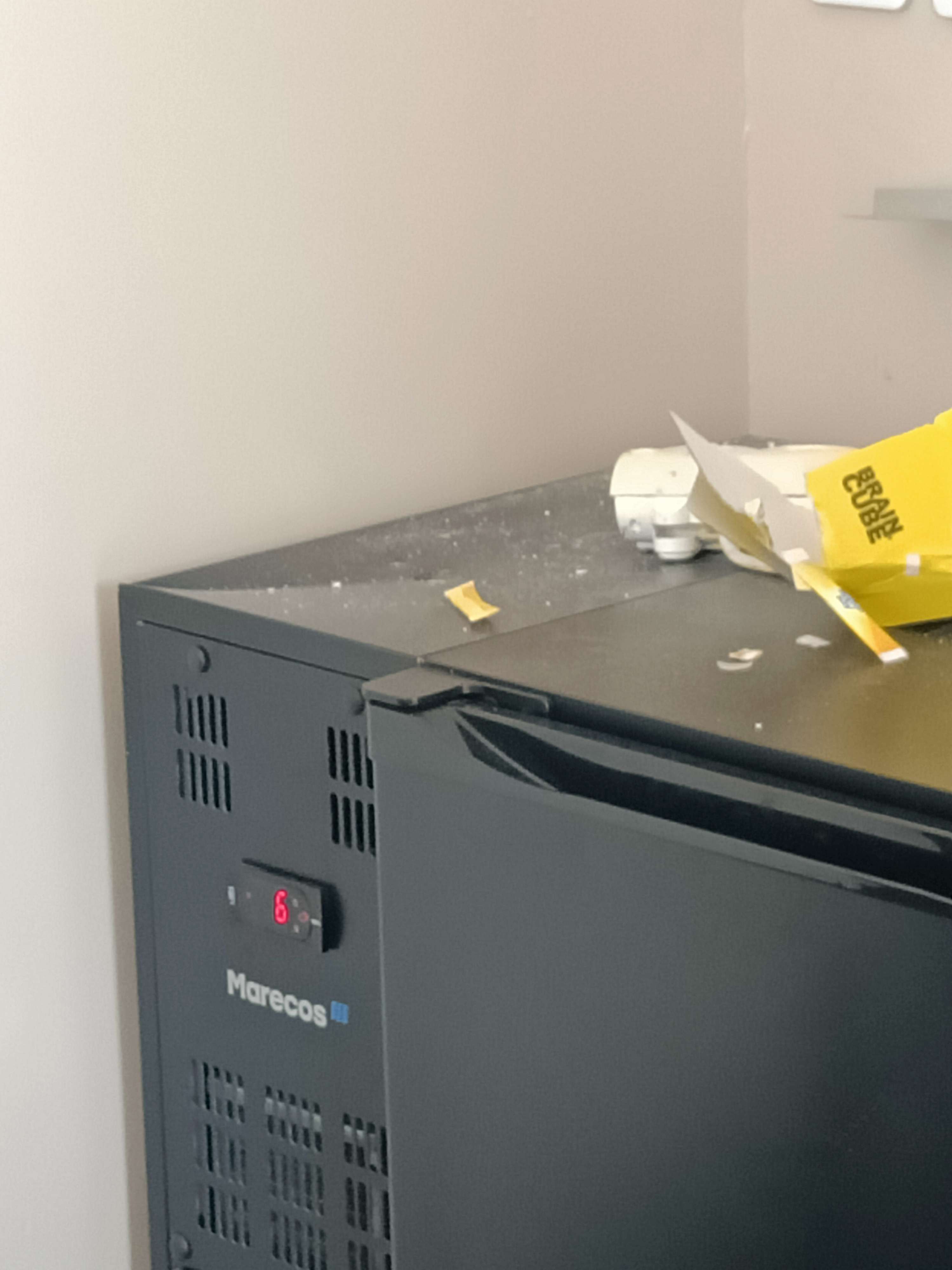

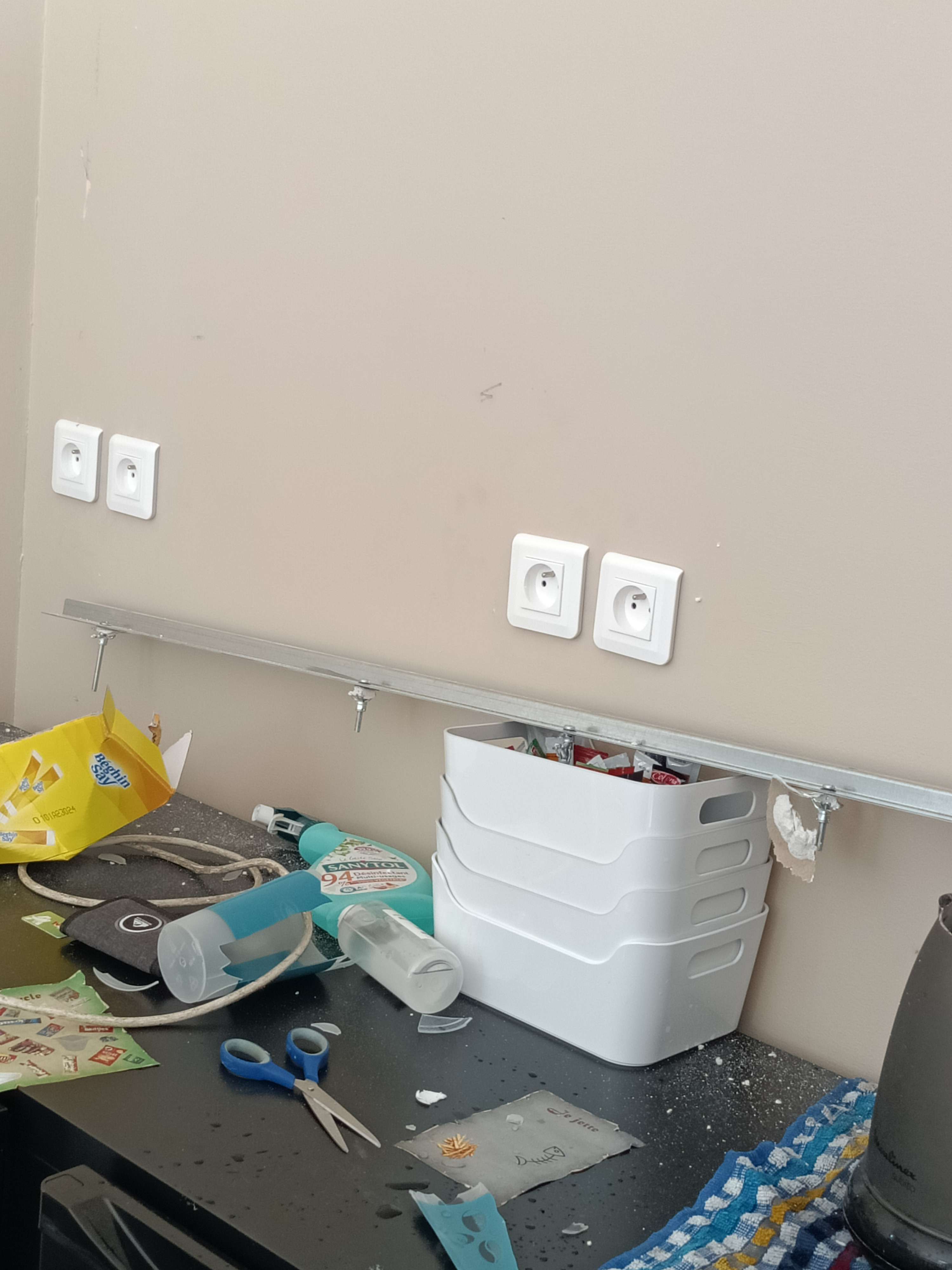

Le meuble est cassé, les sirops se cassent et se déversent sur le sol, le support tombe, et le frigo est déformé.
A 17h00, la fermeture est annoncée, sans que la cause soit donnée.
Selon les responsables, l’accident est dû à un problème interne, et les travaux ont été faits au plus vite compte tenu des éoliennes.
Le 5 octobre, le BDE apprend que le foyer pourra être rouvert, et maintient la soirée-off du 6 octobre. La réouverture finale se fait le jour-même, à 9h50.

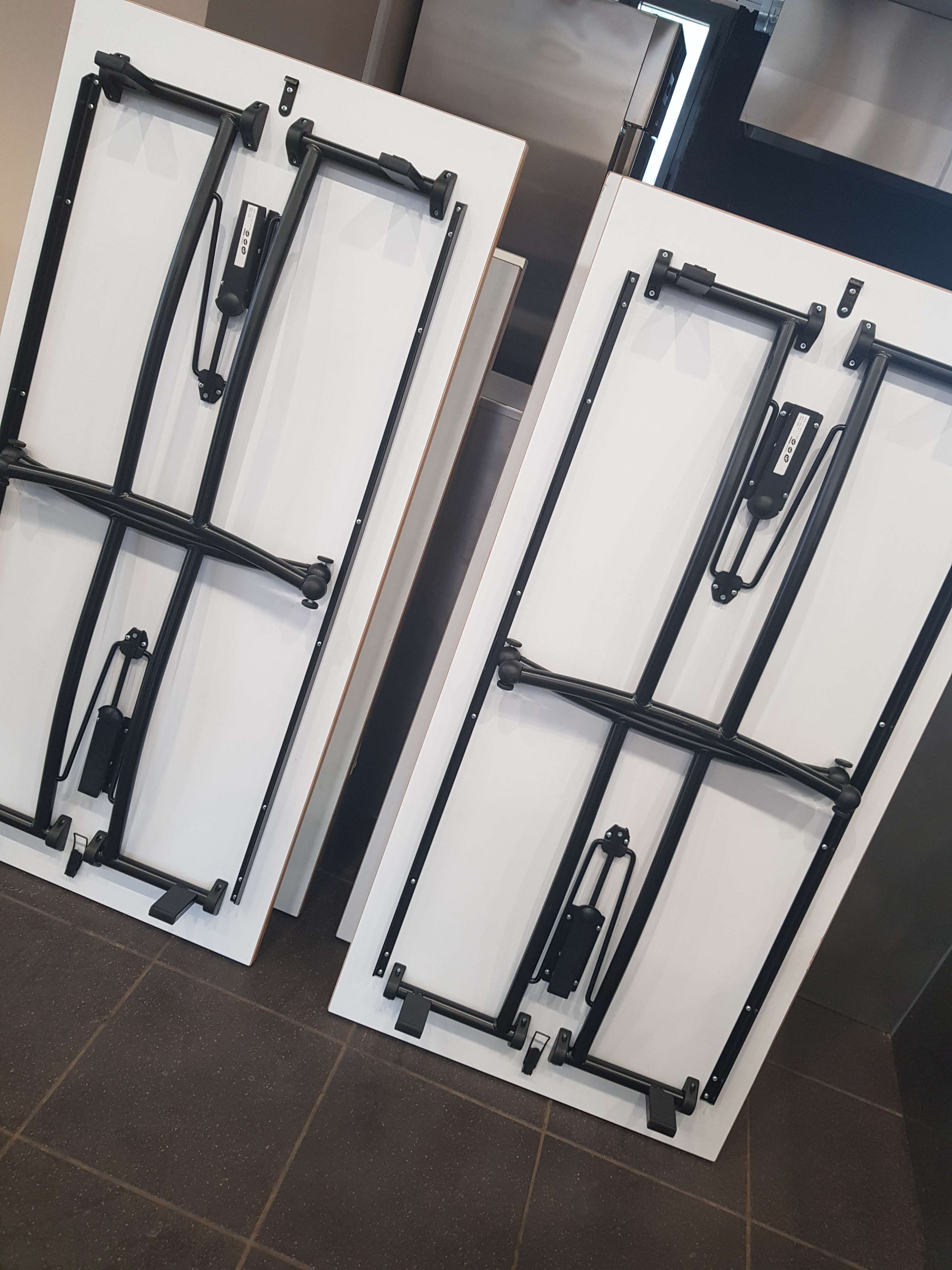

Le 12 octobre, l’arrivée de 6 tables pliantes est confirmée, et le nombre de chaises fournies passe de 20 à 40.
Le 16 octobre, les tables arrivent et sont installées.
Le 17 novembre, les chaises arrivent.
Malgré la finition de la cuisine professionnelle, cette dernière n’est pas entièrement utilisable. En effet, il manque une pièce à la hotte, qui la rend inutilisable, et empêche donc de cuire dans le BDE.
Le 12 décembre 2023, le BDE apprend que la hotte sera terminée en janvier 2024.
La vague 2 n’a pas commencé son installation.
